钢结构厂房钢立柱的安装步骤图示

人气:3543发表时间:2018-01-12

 钢结构厂房钢立柱的安装步骤图示

  1.钢结构厂房钢立柱基础放线:

  首先应在钢柱底板基础定位放线:安装前,用木工墨斗放好基础平面的纵横轴向基准线作为柱底板的安装定位线。

  钢结构厂房钢立柱基础放线注意事项图示
  2.钢结构厂房钢柱安装:

  钢柱吊装前应对地脚螺栓用锥形防护套进行保护,防止钢柱吊装时碰撞螺杆损伤螺纹。选用汽车吊单机吊装旋转法吊装钢立柱。柱子起吊前,应从柱底板向上1000mm处划一水平线,以便安装固定前后控制钢柱的水平标高。沿柱高方向在二个侧面上弹出中心线,以便安装前后控制柱身垂直度。钢柱就位后及时将柱脚的地脚螺栓用扳手拔紧,并在吊车松钩前用拉缆风绳将钢柱四周固定,以免钢柱倾倒。

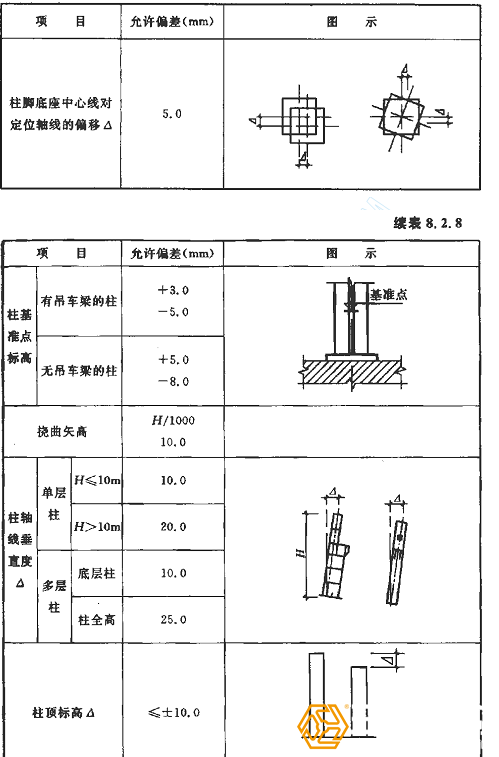

  钢结构厂房钢柱安装注意事项图示
  3.钢结构厂房钢柱的校正:

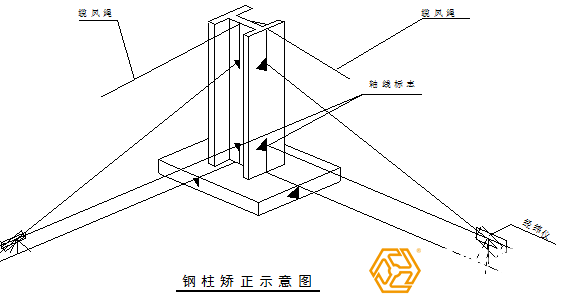

  主要校正钢柱的垂直度与标高。测量采用两部经纬仪。首先将经纬仪放在柱子一侧,使纵中丝对准柱子座的基线,然后固定水平度盘的各螺丝。测柱子的中心线,由下而上观测,若纵中心线对准,则柱子垂直,不对准则需调整柱子,直至对准经纬仪中心线为止。以同样的方法测横线,使柱子另一面中心线垂直于基线横轴。柱子准确定位后,即可对柱子进行固定工作。(钢柱校正下图)
  钢结构厂房钢柱的校正图示
  4.钢结构厂房砼浇筑:

  待钢柱就位并固定后土建方用C15素混凝土包裹钢柱柱脚。

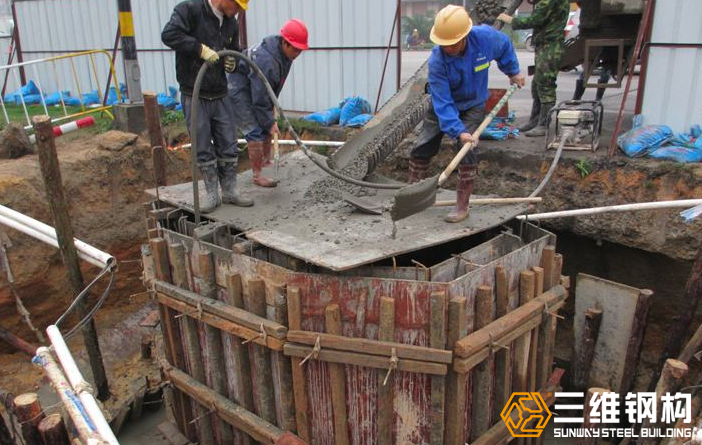

钢结构厂房砼浇筑现场图
